地下恒溫工廠建設基本完成今年的任務目標
發表時間:2020-03-31
建設地下恒溫工廠,是公司的一個重大的戰略決策,是近幾年來公司連續的重大固定資產投資中的最重要一環,將在公司的發展史上留下濃墨重彩的一筆。
該工廠由秦皇島廣建工程項目管理有限公司設計,委托秦皇島開發區飛彪建筑工程有限公司實施,9月7日建設單位進場,9月12日隨著挖掘機挖起第一鏟泥土,標志著建設工程正式全面開始。公司與施工單位密切配合,最大限度的提供方便條件,積極推進工程的合理進度。開工近三個月來,建設工程歷經基礎開挖、土方外運、鋼筋綁扎、混凝土澆筑等主要工程環節,共開挖、外運土石方17000余立方米,鋪設墊層、水穩層、防水層等4000余平方米,綁扎各規格鋼筋近300噸,已澆筑混凝土3000立方米?;炷恋臐仓恳呀?jīng)完成今年澆筑總量的91%,今年任務目標的實現已經指日可待。
地下工廠為816平方米廠房連體4跨,計3264平方米,辦公用房屋408平方米,在廠房的最北側由東向西有一條5.4米寬的坡道,用于地面與地下工廠的運輸聯絡,廠房的最南側有一條6米寬的坡道,用于地面與地面上二層建筑結構之間的運輸聯絡,地面上的二層建筑結構主要是靠北側的大型庫房和西南側的籃球運動場。
目前地下部分的主體結構已經完成基本的雛形,四面混凝土墻體已經拆模,開始做外墻體防水,部分位置已經開始回填土方,預計本月中旬本年度的施工計劃目標就能全部完成,為明年的后續施工打下良好的基礎。

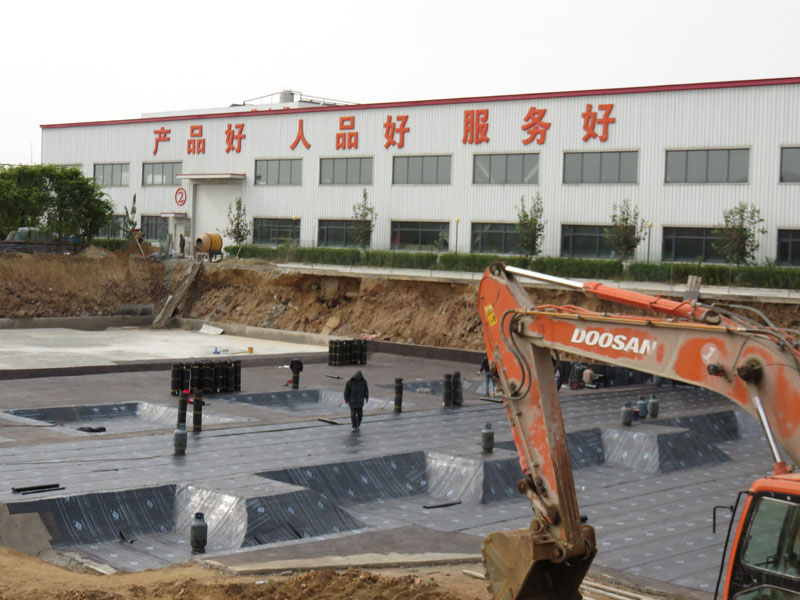

土方外運

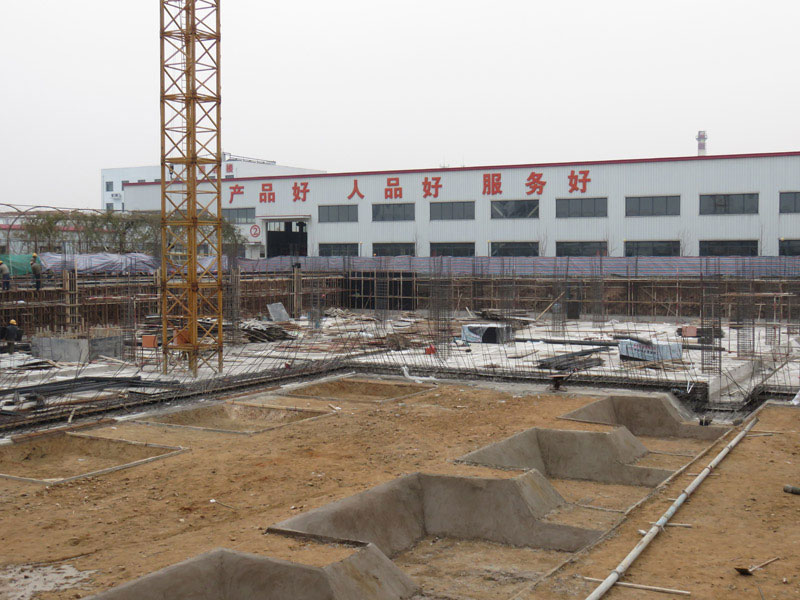

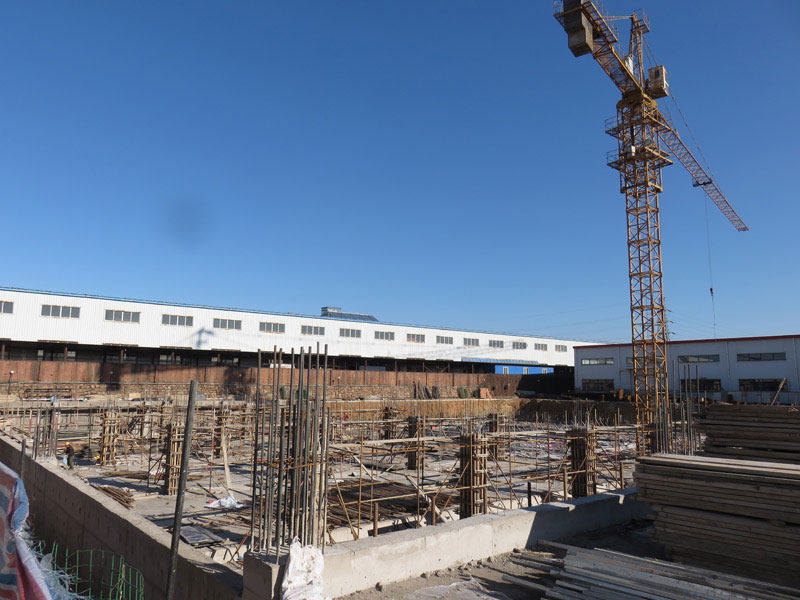

各地塊分項目施工,交替向前推進

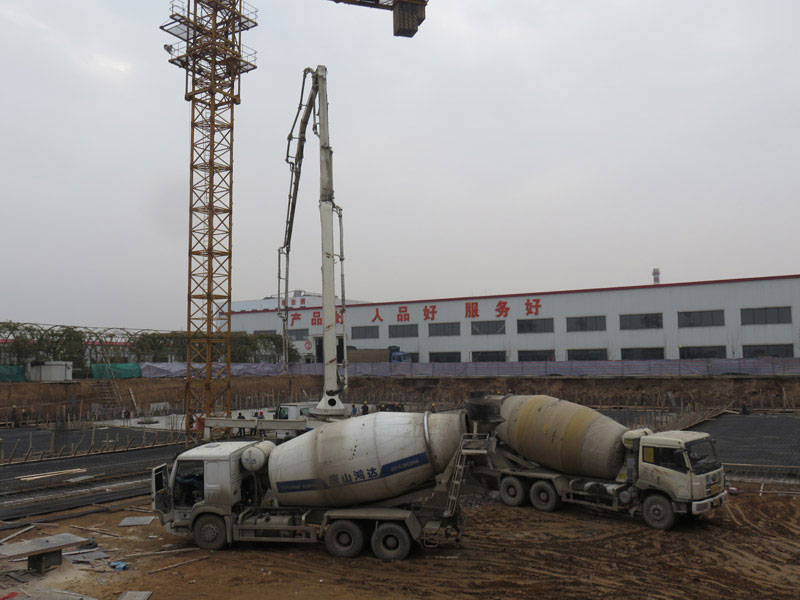

準備澆筑
開始做部分防水時的場景
最后一處地塊做完防水層
今年的施工計劃目標基本完成
該工廠由秦皇島廣建工程項目管理有限公司設計,委托秦皇島開發區飛彪建筑工程有限公司實施,9月7日建設單位進場,9月12日隨著挖掘機挖起第一鏟泥土,標志著建設工程正式全面開始。公司與施工單位密切配合,最大限度的提供方便條件,積極推進工程的合理進度。開工近三個月來,建設工程歷經基礎開挖、土方外運、鋼筋綁扎、混凝土澆筑等主要工程環節,共開挖、外運土石方17000余立方米,鋪設墊層、水穩層、防水層等4000余平方米,綁扎各規格鋼筋近300噸,已澆筑混凝土3000立方米?;炷恋臐仓恳呀?jīng)完成今年澆筑總量的91%,今年任務目標的實現已經指日可待。
地下工廠為816平方米廠房連體4跨,計3264平方米,辦公用房屋408平方米,在廠房的最北側由東向西有一條5.4米寬的坡道,用于地面與地下工廠的運輸聯絡,廠房的最南側有一條6米寬的坡道,用于地面與地面上二層建筑結構之間的運輸聯絡,地面上的二層建筑結構主要是靠北側的大型庫房和西南側的籃球運動場。
目前地下部分的主體結構已經完成基本的雛形,四面混凝土墻體已經拆模,開始做外墻體防水,部分位置已經開始回填土方,預計本月中旬本年度的施工計劃目標就能全部完成,為明年的后續施工打下良好的基礎。
2016-12-04
土方外運
各地塊分項目施工,交替向前推進
準備澆筑
開始做部分防水時的場景
最后一處地塊做完防水層
今年的施工計劃目標基本完成
